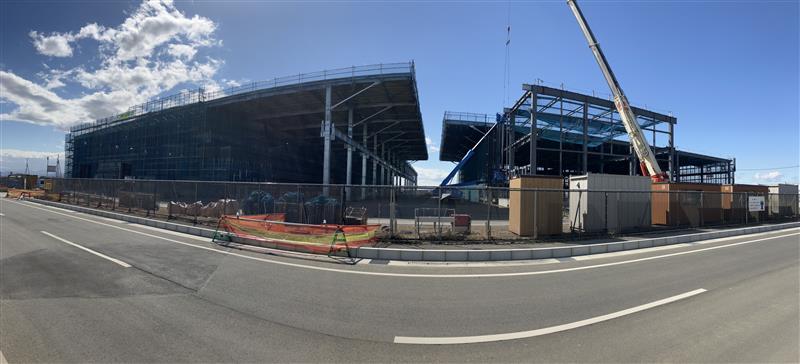

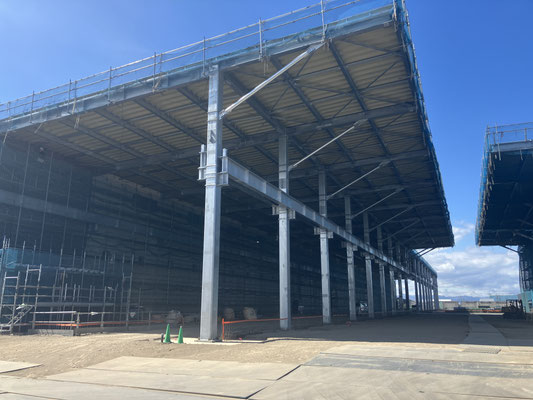

2026年5月14日 ✨新着✨
当事務所が設計・工事監理を担当している新築工事の進捗報告になります。

鉄骨加工工場は外壁パネル張り及び足場解体まで完了しました。
内部は引き続きで設備配管や土間仕上げ工事を行っております。
設備加工工場は屋根葺きが完了し外壁パネル張りを行っております。
内部は2階より設備の先行配管配線作業や防火区画壁の工事を行っております。
今後は完成に向けて作業員人数も多くなり、また気温が高い日が続きますので
引き続き、安全管理と品質確保を最優先に、竣工に向けて各工程を着実に進めてまいります。
2026年4月8日

当事務所が設計・工事監理を担当している新築工事が順調に進捗している事に伴い段階確認検査を実施しました。

鉄骨加工工場では外壁張りの施工が完了したため、図面通りに施工されているか等の検査を行いました。

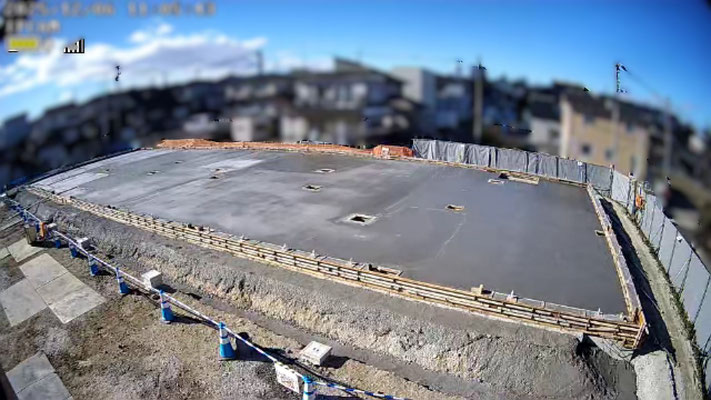

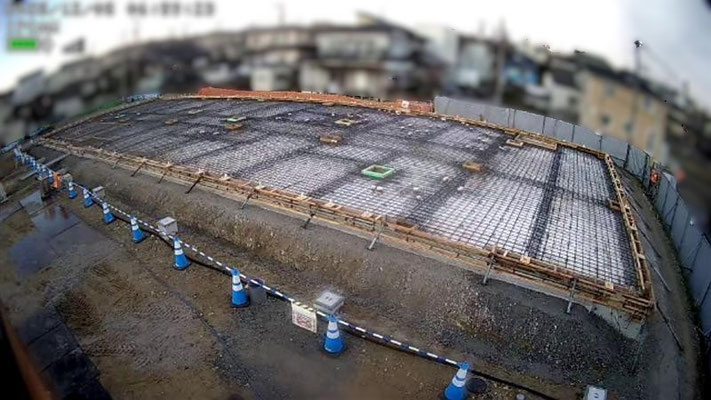

また、設備加工工場では1階床のコンクリート打設状況確認を行いました。
いずれもしっかり施工されており安心しました。
引き続き良い品質管理を心掛け現場監理を行います。
2026年3月23日
当事務所が設計・工事監理を担当している新築工事では,鉄骨加工工場の鉄骨建て方完了後、外壁パネルの取り付けが進み
外装工事および内部設備工事が計画通り進行しています。
設備加工工場は引き続き鉄骨建て方と屋根葺きが工区分けで行われており建物のボリュームが明確になりつつあります。
両棟共に大屋根の形状が明確になり、スケールが視覚的に把握できる段階に入りました。
内部では高所作業車を使用し、ダクト・配線ルートの施工が行われています。
広い内部空間が立ち上がり、設備機器の搬入に向けた準備が進んでいます。
重機作業・高所作業が多い工程のため、動線整理とKY活動を強化し、各工程で設計意図との整合を随時確認しています。
今後は外装工事の完了、内部設備工事(電気・空調・給排水)の本格化、内装仕上げ工事への移行を予定しています。
引き続き、安全管理と品質確保を最優先に、竣工に向けて各工程を着実に進めてまいります。
2026年2月27日
🏢 工事監理レポート 生活介護施設 新築工事【1月・2月】
当社が設計を担当した本プロジェクトでは、設計意図が現場で正確に反映されるよう、継続的に工事監理を行っています。
構造・安全性・仕上品質に至るまで、各工程で確認と記録を重ねながら、安心して利用いただける施設の完成を目指しています。

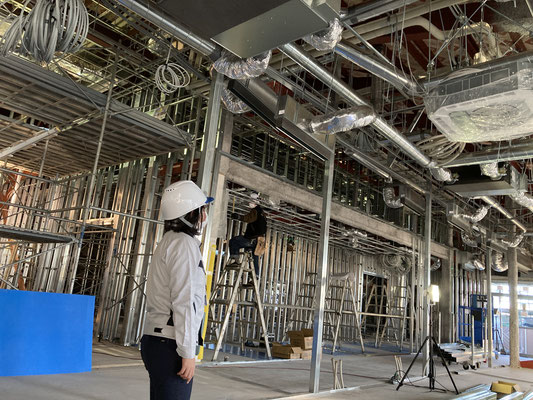

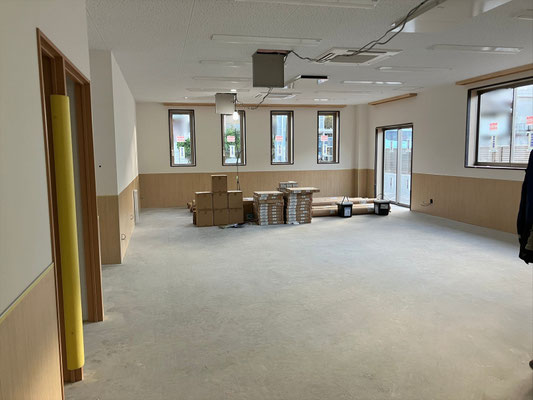

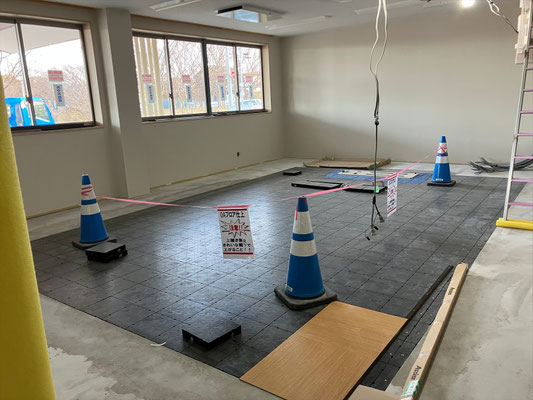

1~2月は、鉄骨建方の完了後、外装・内装工事が本格的に進んだ月となりました。外壁下地、断熱材の施工、サッシの取り付けが進み、建物外観が大きく整いつつあります。また、内部では間仕切り壁の位置出しやボード貼り、設備配管・電気配線の敷設が進行し、各室の空間構成が具体的に把握できるようになってきました。

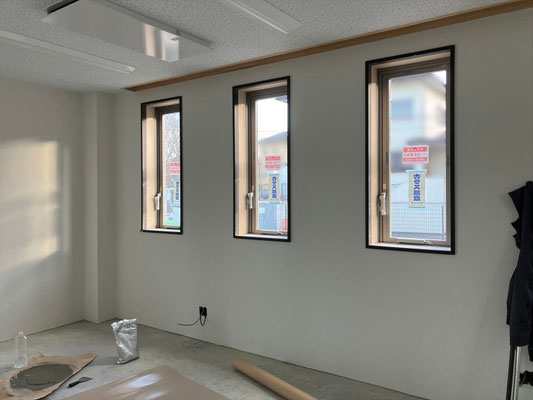

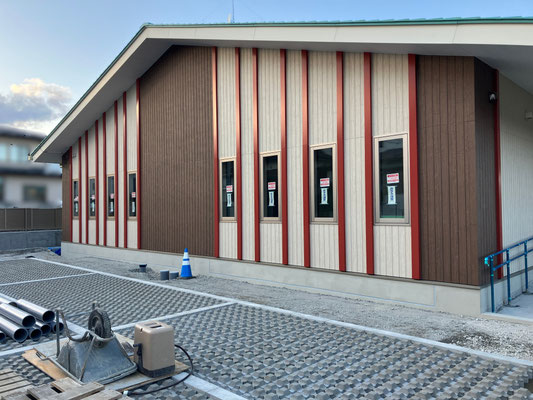

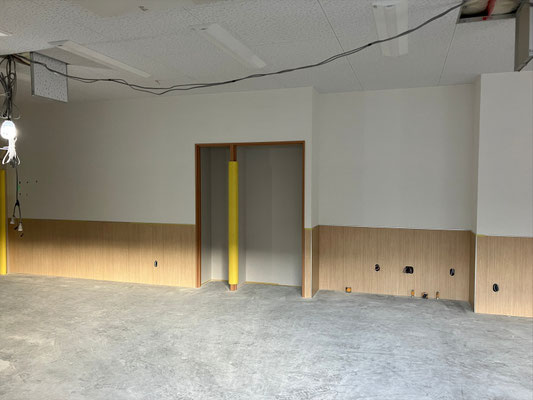

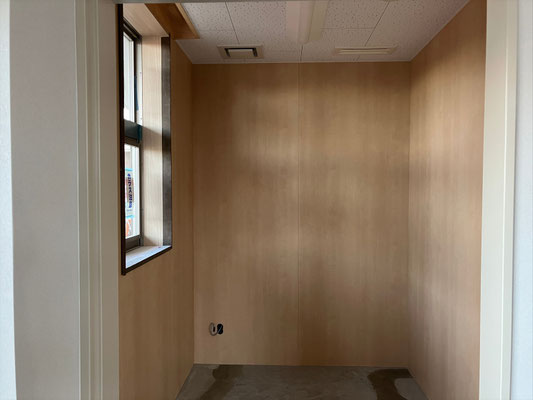

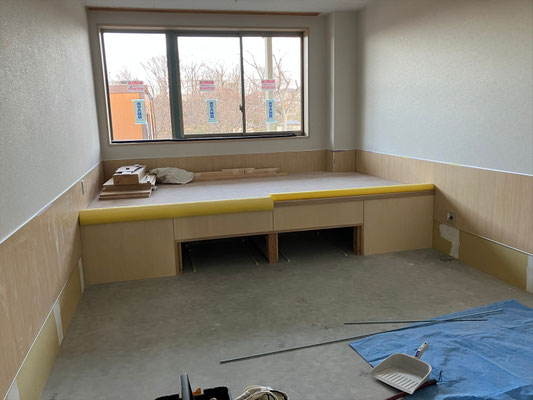

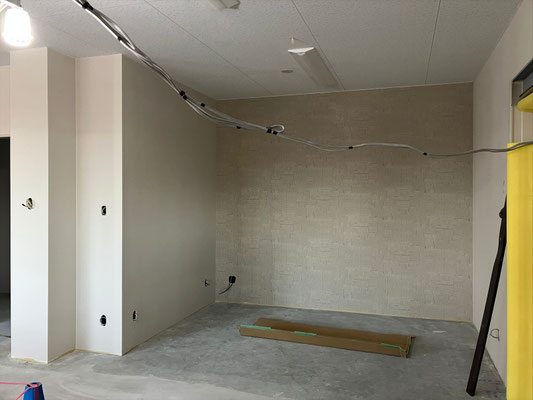

地域交流室、多目的ホール、機能訓練室、事務室など、主要諸室では仕上げに先立つ施工状況を確認し、最終的な仕上がりに影響する寸法・納まり・設備ルートについて重点的に監理を行っています。

今後は内装仕上工程がさらに進むため、品質確保のための確認事項が増える時期に入ります。引き続き、設計意図に沿った施工がなされるよう、丁寧な工事監理を行ってまいります。
2025年12月26日
🏢 工事監理レポート 生活介護施設 新築工事【12月】
当社が設計を担当した本プロジェクトでは、設計意図が現場で正確に反映されるよう、継続的に工事監理を行っています。
構造・安全性・仕上品質に至るまで、各工程で確認と記録を重ねながら、安心して利用いただける施設の完成を目指しています。

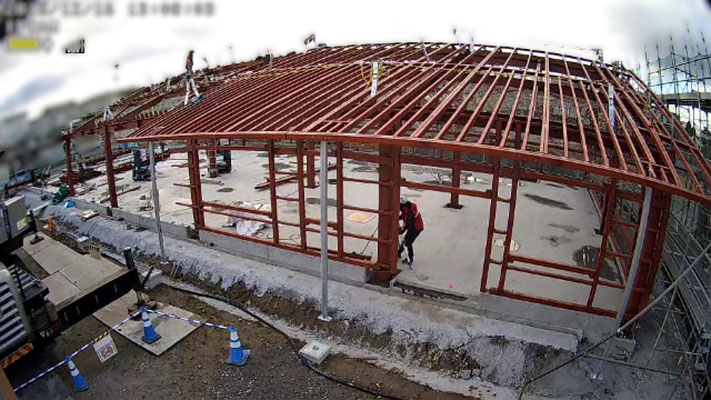

12月は1階床版のコンクリート打設が完了し、建物の構造が立ち上がり始めました。鉄骨建方が開始され、柱・梁・屋根母屋の組立が進むことで、建物の外形が明確に見え始めています。基礎から上部構造へと大きく工程が進んだ、節目となる月でした。
2025年12月4日

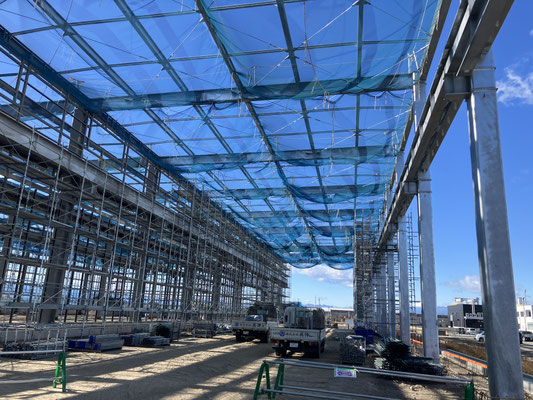

当事務所が設計・工事監理を担当している新築工事では、鉄骨加工工場棟の鉄骨建て方作業が順調に進んでいます。
鉄骨の組み上げにより建物の姿が見えてきており、計画してきた空間が具体的に立ち上がりつつあります。スケール感や構造が明確となり、現場では工事の進捗を実感できる段階に入りました。
鉄骨加工工場棟の鉄骨建て方は、12月中旬に完了する見込みです。
年明けより屋根工事へ移行します。
今後も安全管理と品質向上に配慮しながら、各工程を着実に進めてまいります。
2025年11月26日

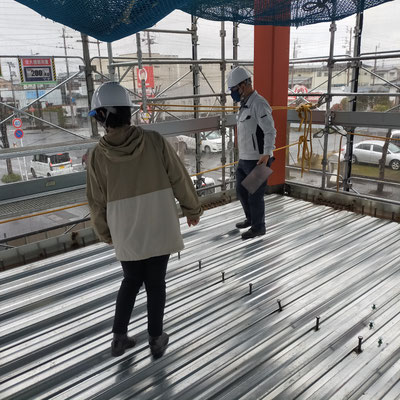

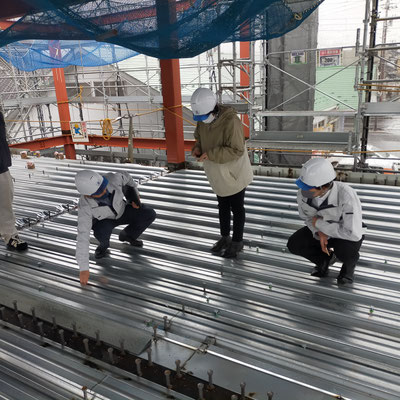

当事務所が設計・工事監理を担当している建設現場では、鉄骨加工工場棟の鉄骨建て方作業が進行中です。

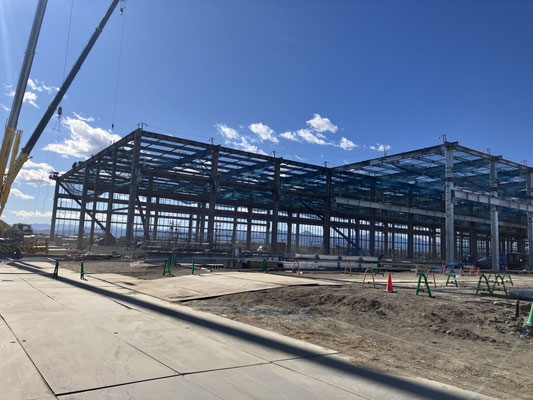

現在の出来高は全体で約30%に達しており、計画通りの工程で工事が進められています。鉄骨が立ち上がることで、建物のスケール感や設計意図が現場に具体的な形として現れ始めています。
本プロジェクトでは、鉄骨加工工場棟に続き、12月10日頃から設備加工工場棟の鉄骨建て方にも着手する予定です。
当事務所では、施工段階においても品質と安全性を重視し、現場との綿密な連携を図りながら、完成に向けて着実に取り組んでまいります。
鉄骨加工工場棟の骨格が立ち上がり、プロジェクトの全体像が見え始めています。
巨大な鉄骨フレームが次々と組み上がっています。
2025年11月26日
🏢 工事監理レポート 生活介護施設 新築工事【11月】
当社が設計を担当した本プロジェクトでは、設計意図が現場で正確に反映されるよう、継続的に工事監理を行っています。
構造・安全性・仕上品質に至るまで、各工程で確認と記録を重ねながら、安心して利用いただける施設の完成を目指しています。

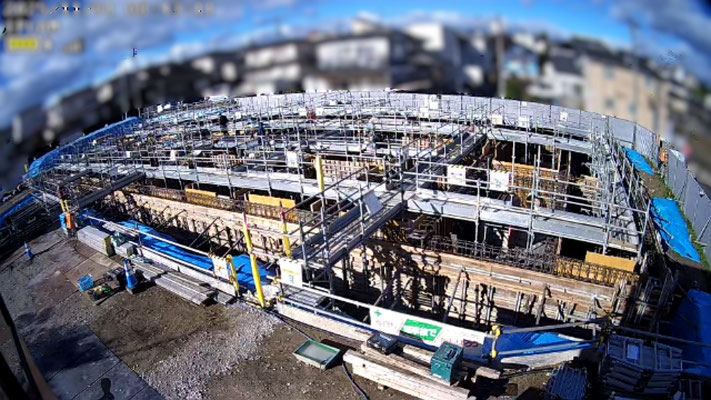

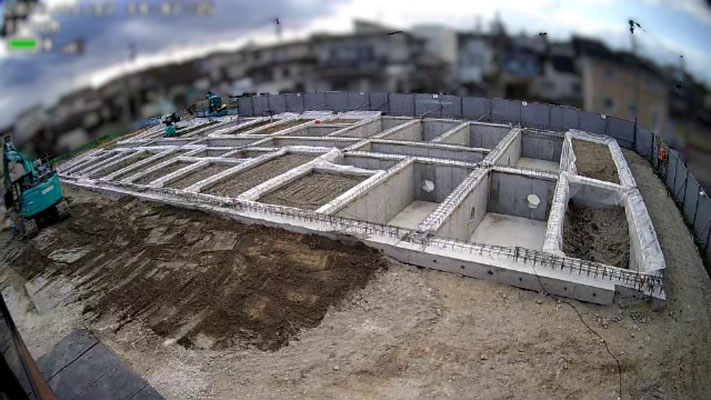

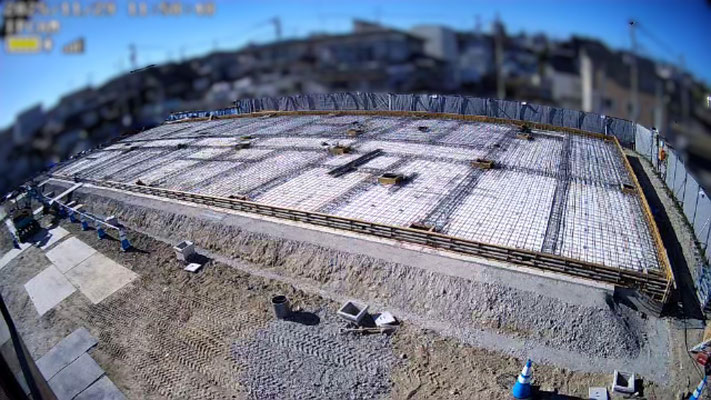

11月は基礎工事が大きく前進し、地中梁型枠から基礎コンクリートの打設・型枠解体までを完了しました。基礎周りの埋戻しや断熱材敷き込み、周辺整地も進み、上部構造へ向けた準備が整いました。月末には1階床版の配筋も完了し、次工程へのスムーズな移行ができた月でした。
2025年10月31日
🏢 工事監理レポート 生活介護施設 新築工事【10月】
当社が設計を担当した本プロジェクトでは、設計意図が現場で正確に反映されるよう、継続的に工事監理を行っています。
構造・安全性・仕上品質に至るまで、各工程で確認と記録を重ねながら、安心して利用いただける施設の完成を目指しています。

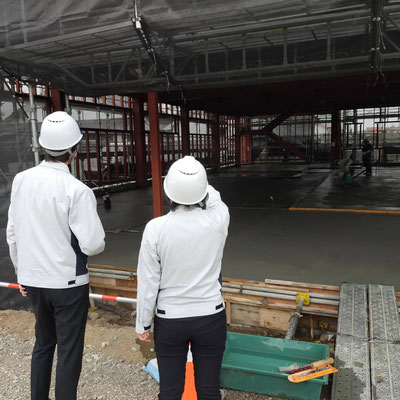

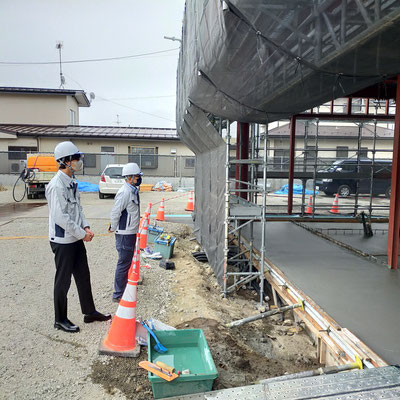

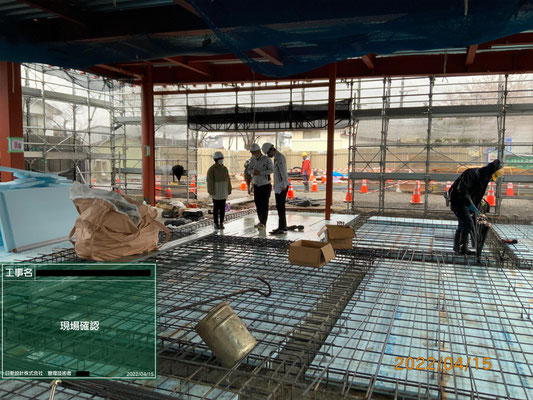

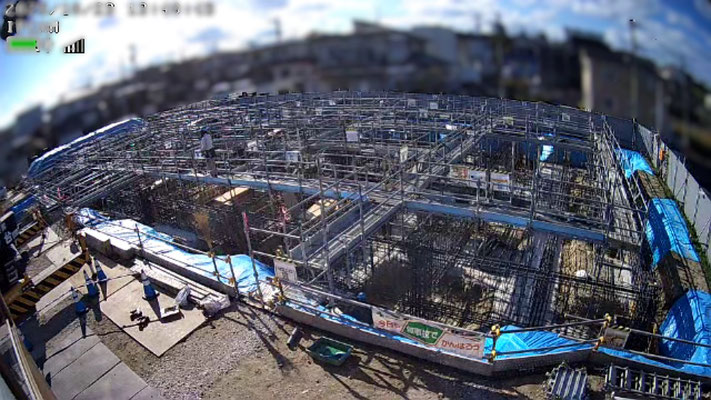

10月は基礎工事の初期工程が中心となりました。根切り後に地盤改良杭の杭頭を露出し、建物を支えるための地盤条件を確認しました。続いて基礎配筋に向けた地足場の組立を行い、基礎鉄筋の施工状況を細かく確認しました。建物の安全性を左右する重要な工程が順調に進展した月となりました。
2025年9月27日
🏖️ スマイルビーチプログラムに参加しました
9月27日、「スマイルビーチプログラム」に参加しました。
このプログラムは、宮城県が管理する海岸において、清掃や除草などの美化活動を行うボランティア団体を「スマイルサポーター」として認定し、活動を支援する取り組みです。
弊社では、宮城県建築士事務所協会の会員として年2回この活動に参加しており、今回は今年2回目の参加となりました。天候にも恵まれ、爽やかな秋空のもと、社員同士協力しながら海岸の清掃に取り組みました。
地域の環境保全に貢献できるこの活動は、社員にとっても貴重な経験となっています。今後も継続して参加し、地域社会とのつながりを大切にしていきたいと考えています。
2025年9月13日
🎷 定禅寺ストリートジャズフェスティバルでボランティア活動を行いました
9月13日、仙台市で開催された「定禅寺ストリートジャズフェスティバル」にボランティアとして参加しました。
このフェスティバルは、1991年から続く市民主体の音楽イベントで、仙台市中心部の街角約100か所がステージとなり、ジャズをはじめロック、ゴスペル、ポップスなど多彩なジャンルの音楽が演奏されます。プロ・アマ問わず全国から700組以上のバンドが集まり、街全体が音楽であふれる2日間は、仙台の初秋の風物詩として親しまれています 。
今回は「ゴミステーション」での活動を担当し、ごみの分別作業を通じてイベントの環境美化に協力しました。あいにくの雨天ではありましたが、多くの来場者が訪れ、音楽を楽しむ姿に元気をもらいながら、充実した時間を過ごすことができました。
今後も地域イベントへの参加を通じて、社会貢献活動を続けていきたいと考えています。
2025年9月9日

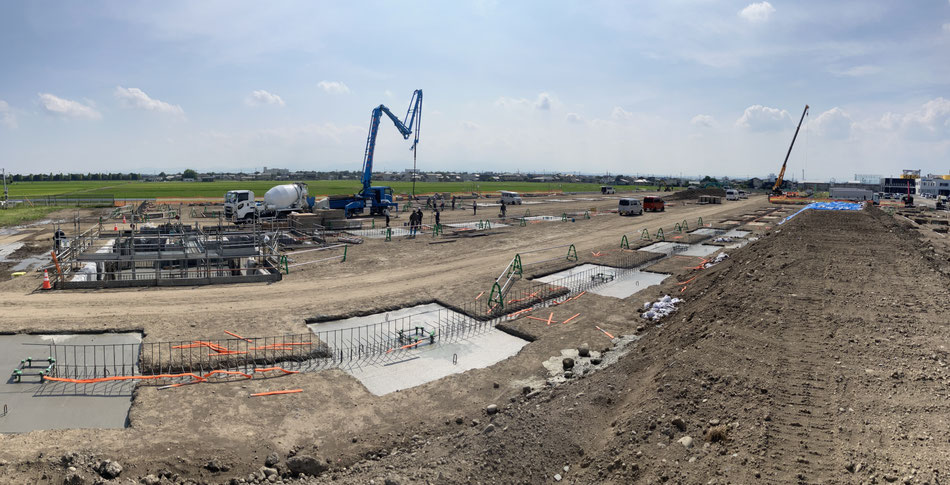

当事務所が設計・工事監理を担当している鉄骨加工工場棟の建設現場では、現在、基礎工事が進行中です。
進捗率は約15%となっており、設計段階で想定した工程に沿って、着実に工事が進められています。
本工場棟は、全長約170メートル、幅約56メートルという大規模な施設で、鉄骨加工に特化した最新設備を備える予定です。
構造設計においては、長大スパンに対応する鉄骨フレームの安定性と、作業効率を高める動線計画に重点を置いています。
今後は、設備加工工場棟の基礎工事にも本格的に着手し、敷地全体の構成が徐々に形を成していきます。
さらに、11月頃には鉄骨建て方作業が開始される予定で、建物の骨格が立ち上がることで、設計の意図がより明確に現場に反映されていく段階へと移行します。
当事務所では、設計者としての視点から、施工段階においても品質と安全性を重視し、現場との連携を図りながらプロジェクトの完成に向けて取り組んでまいります。
2025年8月1日
🌸「女性の力を活かす企業」認定の更新について
このたび当社は、「女性の力を生かす企業」としての認定を更新いたしました。
この認定は、女性が働きやすく、力を最大限に発揮できる職場環境づくりを継続的に推進している企業に与えられるものです。
当社では、性別にかかわらずすべての社員が活躍できる風土づくりを目指し、柔軟な働き方の導入や資格取得支援制度の充実など、さまざまな取り組みを進めてまいりました。
今後も多様な人材が輝ける職場をめざして、より一層の努力を重ねてまいります。
2025年4月1日
👕ユニフォーム回収とリサイクルの取り組みについて
当社では、2025年4月1日以降に廃棄されるユニフォームを、SDGs(持続可能な開発目標)の取り組みの一環として、すべて回収しリサイクルを行うことといたしました。
回収された作業着は、服の原料へと再生され、再び新しい服として生まれ変わります。この循環型の仕組みにより、環境への負荷を軽減するとともに、資源の有効活用を推進してまいります。社員の協力を得ながら、持続可能な社会の実現に向けて、今後も積極的に取り組んでまいります。
2024年7月26日
🏆東北歴史博物館の工事監理業務にて優良表彰を受賞しました
このたび当社は、宮城県より「東北歴史博物館空調設備改修工事監理業務委託」において、建築設計部門の優良建設関連業務として表彰されました。また、弊社 建築設計部門の濵地室長が、同業務における優良技術者として個人表彰を受けました。
本日行われた授賞式には、当社代表の細田社長と濵地室長が出席し、表彰を受けました。
今回の表彰は、長年にわたり積み重ねてきた技術力と誠実な取り組みが高く評価されたものであり、社員一同大きな励みとなっております。今後も地域に貢献し、信頼される企業としてさらなる技術向上に努めてまいります。
2024年1月27日
🌱「みちのくEMS」認証取得のお知らせ
このたび当社は、環境マネジメントシステム「みちのくEMS」の認証を取得いたしました。
「みちのくEMS」は、国際規格ISO14001を基本とした地域版環境マネジメントシステムであり、地域社会と調和しながら環境保全に取り組むための枠組みです。
この認証取得により、当社は環境に配慮した事業活動をさらに推進し、企業としての責任を果たしてまいります。持続可能な社会の実現に向けて、今後も積極的に貢献していく所存です。
2023年5月12日

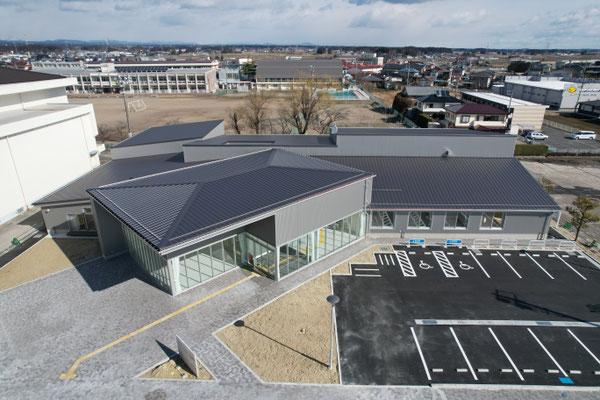

当社が設計・監理を担当した施設が、この度無事に完成いたしました。
チーム全員が力を合わせ、細部にまでこだわった結果、素晴らしい仕上がりとなりました。
これからも品質と信頼を大切にした施設設計を目指し、地域の皆様に貢献して参ります。
2022年9月9日
新しい現場が本日スタートいたしました。

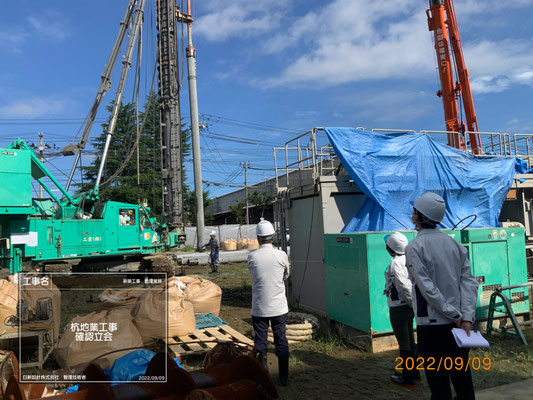

初日には、杭打ち作業の現場を訪れ、監理担当者の詳しい説明を受けながら見学を行いました。
今後、工事の進行に合わせて複数回現場を訪れ、見学会を開催していく予定です。
2022年5月24日

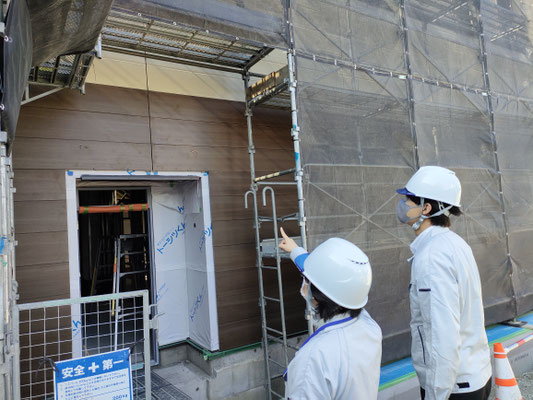

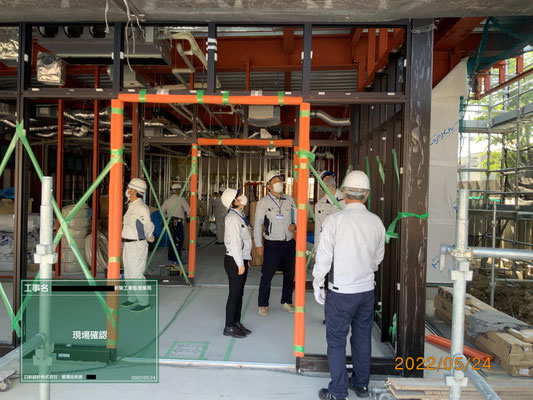

現場見学に行ってきました。サッシの取付状況と外壁の施工状況の確認を行いました。
2022年5月8日
本日、中新田公民館の開所式が盛大に開催されました。
伝統的な「火伏の虎舞」の発表が行われ、華やかな雰囲気に包まれた式典となりました。
加美町の猪股町長から感謝状をいただきました。
2022年4月26日
本日は若手社員とともに新築工事の現場へ見学に行ってきました。
今回は工事監理の責任者にも立ち会ってもらい監理者の視点からの説明も受けました。
デッキプレート及びスタッドボルトの施工状況の確認
コンクリート打設前の鉄筋配筋確認、鉄骨の施工状況の説明
2022年3月30日
当社で監理業務を行った中新田公民館が完成いたしました。
2022年3月22日
本日、当社で設計業務を行った新築工事の打合せに監理担当者・設計担当者が出席しました。
昨年導入した3DCADで作成したパースを使い、実際の部材も見ていただきながら色決めを行いました。
その後若手社員とともに現場へ移動し設計担当者から基礎工事の内容や流れなどを説明してもらいました。建物が完成するまで何度か現場の見学を実施していく予定です。
2021年12月15日
日新設計株式会社は11月26日付にて、株式会社ヤマトの全額出資子会社となりましたことをお知らせいたします。
ヤマトグループ全体の資源を活用した建築生産体制の構築に貢献するべく今まで培ってきた技術を最大限に活用してまいります。
2021年12月10日
本日、当社で設計業務を行った某信用組合様の支店新築工事の安全祈願祭が執り行われました。
当社からは社長と設計担当者が出席しました。
いよいよ工事が始まりますので引き続き監理業務をしっかりと遂行して参ります。
2021年11月30日
当社で監理業務を行っている加美町中新田公民館新築工事において「タイムラプスでみる中新田公民館建設工事ー10月編ー」
が公開されました。
2021年11月26日

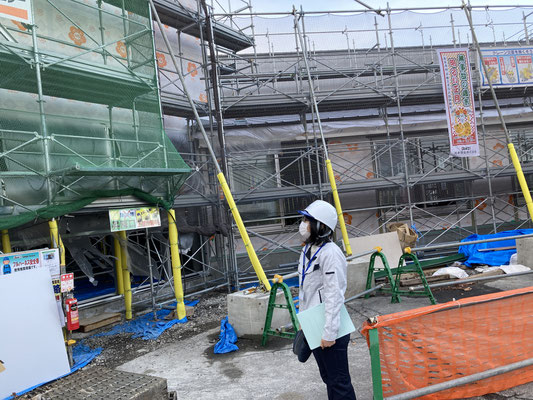

設計室の若手社員とともに当社で監理業務を行っている加美町中新田公民館新築工事の現場見学に行ってきました。
先輩社員から説明を受けながら、外壁工事、内部の壁下地、天井下地、空気調和設備及び換気設備の機器や配管の設置状況を確認しました。
見学会の感想は「実際の現場を見ることで設計をするときにイメージがしやすくなりました。ぜひ今後の設計にこの経験を活かしたいと思います。」とのこと。
これからもこのような機会を積極的に設けていきたいと思います。
2021年10月28日
仙台市手をつなぐ育成会様より障害福祉サービス事業所くるみの木設計・監理業務において感謝状と記念品をいただきました。
2021年10月26日
当社で設計・監理業務を行った障害福祉サービス事業所くるみの木のオープニングセレモニーが行われました。
2021年10月19日
当社で監理業務を行っている加美町中新田公民館新築工事において「タイムラプスでみる中新田公民館建設工事ー9月編ー」
が公開されました。
2021年9月24日
当社で監理業務を行っている加美町中新田公民館新築工事において「タイムラプスでみる中新田公民館建設工事ー8月編ー」
が公開されました。
2021年8月31日
当社で監理業務を行っている加美町中新田公民館新築工事において「タイムラプスでみる中新田公民館建設工事ー7月編ー」
が公開されました。
2021年8月1日
2021年7月21日
NEXCO東日本東北支社仙台工事事務所様より「常磐自動車道 鳥の海PA休憩施設改築実施設計」において、令和三年度優良業務を
授与いただきました。
2021年7月14日
当社で監理業務を行っている加美町中新田公民館新築工事において「タイムラプスでみる中新田公民館建設工事ー6月編ー」
が公開されました。
2021年6月17日
当社で監理業務を行っている加美町中新田公民館新築工事において「タイムラプスでみる中新田公民館建設工事ー5月編ー」
が公開されました。
2021年5月21日
当社で監理業務を行っている加美町中新田公民館新築工事において「タイムラプスでみる中新田公民館建設工事ー4月編ー」
が公開されました。
